可移动升降柱的安装步骤流程浅析?

2021-06-04

勘察现场→设备定位→安全防护→基础开挖→基础制作→钢筋焊接→混凝土回填→路面恢复

(1)勘查现场:需了解现场、地下管线、等施工中的各种条件。

(2)设备定位:根据现场实际需要确定路障安装位置。

(3)安全防护:对施工区域采用围栏等设施进行包围隔离,并在路口前方防止警示牌,防止行人、车辆闯入施工区域,确保施工安全。

(4)基础开挖:使用路面切割机与电锤在开槽范围内进行原有路面破坏(若原有路面为地砖或石阶则尽量不破坏原有材料将其整体挖出),使用风镐及铁锹配合挖掘机向地面以下挖掘至0.5米深度。

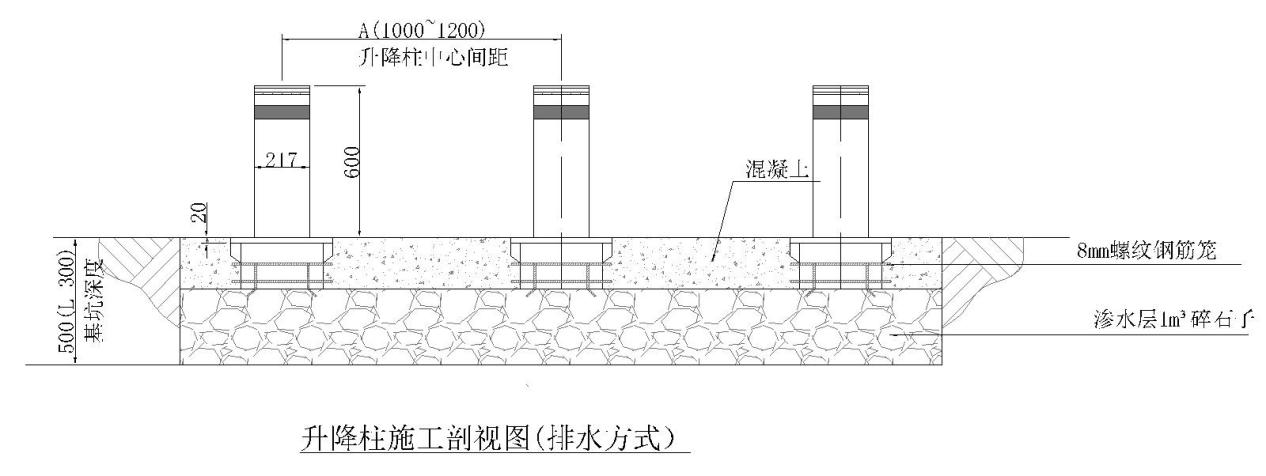

设备安装沟:宽度:0.8 米,深度:0.5 米,长度:根据设备数量定(每台设备中心距离1- 1.2 米)

(5)基础制作:根据图纸要求开挖好基坑,对底部进行夯实操作,然后用沙子,碎石子混合后自基坑底向上垫起做300mm渗水层,渗水层铺平,夯实,防止设备下陷(选用30-50cm的碎石子,不能使用沙子。)

(6)钢筋焊接环节:须再次确认预埋桶与路面垂直并均分、预埋桶顶部与路面水平后、绑扎钢筋笼并与设备焊接固定(绑扎钢筋直径≥8mm,绑扎钢筋横、竖向间隔 200mm,竖向钢筋底部水平折弯40mm,钢筋笼与柱体之间有不少于4根地锚。

(7)混凝土回填:升降柱固定好之后, 箱体外围浇筑厚度200mm的混凝土,要求混凝土浇筑过程中振捣充实,(水泥标号425型、石子6号、坑沙,混凝土标号 C30。)

(8)路面恢复处理:采用原路面材料等进行恢复。也可使用混凝土浇筑至地面后,进行处理即可。
